前言
「混凝土澆置幾天後可以拆模?」大部分現場人員會沿用過去案件的施工天數,或是等抗壓試驗報告。
本文依規範整理側模與梁板底模的拆除條件、最少拆模時間及強度認定方式,協助施工與監造人員判斷現場是否已具備拆模條件。
延伸閱讀:《模板支撐應力計算與施工指南:檢核與施工必知要點》、《模板工程缺失的原因及預防:模板計算檢核與施工管理的重要性》
一、側模拆除時間:12小時規定的適用條件
柱、牆及梁側模若不承受混凝土重量,也沒有承接其他模板傳來的載重,拆模時主要須確認混凝土已硬化至足以維持外形,且拆除作業不會造成掉角、剝落或其他表面損傷。
依《結構混凝土施工規範》表4.7.1,柱、牆及梁的不做支撐側模,最少拆模時間為12小時。
柱、牆及梁的不承重側模:最少拆模時間為12小時。
規範建議的「最少拆模時間為12小時」只適用於使用第Ⅰ型水泥,且未摻卜作嵐材料或其他摻料的混凝土。若混凝土使用飛灰、爐石或其他摻料,早期強度發展可能較慢,拆模時間應依實際材料與強度發展調整,氣溫較低時也應酌予延長。
此外,側模拆除仍須符合以下條件:
- 拆模不會損傷混凝土結構或表面。
- 拆除程序依施工計畫進行。
- 側模沒有承受樓板底模或梁底模傳來的載重。
- 拆除已經監造者認可。
部分模板系統會利用側模或外側構架支承梁板底模。此時即使外觀看似柱模、牆模或梁側模,仍不能按一般不承重側模的12小時規定處理,應依承重模板與支撐的條件判斷。
拆側模前可先檢查混凝土稜角及表面硬化情形,並使用適當工具依序拆除。為了趕工強行撬模,即使已超過最少時間,仍可能造成柱角破損或混凝土表面剝落。
二、梁板底模的拆除條件
在混凝土尚未具有足夠強度前,梁底模、樓板底模及其支撐需負責承受梁板重量。支撐一旦拆除,梁板就要開始自行承受自重及後續施工載重,因此判斷條件比側模嚴格。
規範要求,支承梁、樓板及其他構材重量的模板與支撐,須等混凝土達到規定的拆模強度,並經監造者核可後才能拆除。
1.梁板底模的最少拆模時間
在符合時間表適用條件時,單向板及梁底模的最少拆模時間如下。
單向板底模及支撐
| 淨跨距 | 活載重不大於靜載重 | 活載重大於靜載重 |
|---|---|---|
| 小於3 m | 4日 | 3日 |
| 3~6 m | 7日 | 4日 |
| 大於6 m | 10日 | 7日 |
柵肋梁、小梁及大梁底模與支撐
| 淨跨距 | 活載重不大於靜載重 | 活載重大於靜載重 |
|---|---|---|
| 小於3 m | 7日 | 4日 |
| 3~6 m | 14日 | 7日 |
| 大於6 m | 21日 | 14日 |
其他構件的規定如下:
- 拱模:依活載重與靜載重的相對條件,最少7日或14日。
- 雙向板:規範未明列最少拆模天數,若保留原支撐,應待混凝土強度足以承受拆模後的自重與施工載重,並經監造者核可後拆除。若為使模板加速再用而提早拆除,則須事先規劃再撐程序,並在拆模後立即完成再撐。
- 後拉預力樓板系統:全部預力施加完成後才能拆除。
- 懸臂梁板:規範未列相關拆模天數規定,一般建議拆模時間不小於28天。
表列時間僅適用於使用第Ⅰ型水泥,且未摻卜作嵐材料或其他摻料的混凝土。使用卜作嵐材料、其他摻料或處於低溫環境時,應依實際情況延長拆模時間,並以工地同條件養護試體確認混凝土已達所需拆模強度。
2.強度達70%就可以拆模嗎?
依《結構混凝土施工規範》第4.7.5節解說,除經監造者許可外,梁或樓板拆除模板支撐時,工地養護試體強度通常不得低於設計混凝土強度的70%。例如設計強度為4000psi,工地養護試體通常至少應達2800psi。
不過,70%的規定並非適用於所有梁板的統一拆模強度。若拆模後除了構件自重外,還須承受其他施工載重,仍應依實際受力確認當時混凝土強度是否足夠。因此,若屬大跨距樓板、懸臂構件、深梁,或拆模後將堆放鋼筋、模板及施工機具,可能需要更高的混凝土強度,並應進一步檢討構件的強度、撓度及裂縫。
因此,拆模判斷應同時確認最少拆模時間、工地養護試體強度及拆模後載重,並經監造者核可。
3.現場如何確認混凝土已達拆模強度?

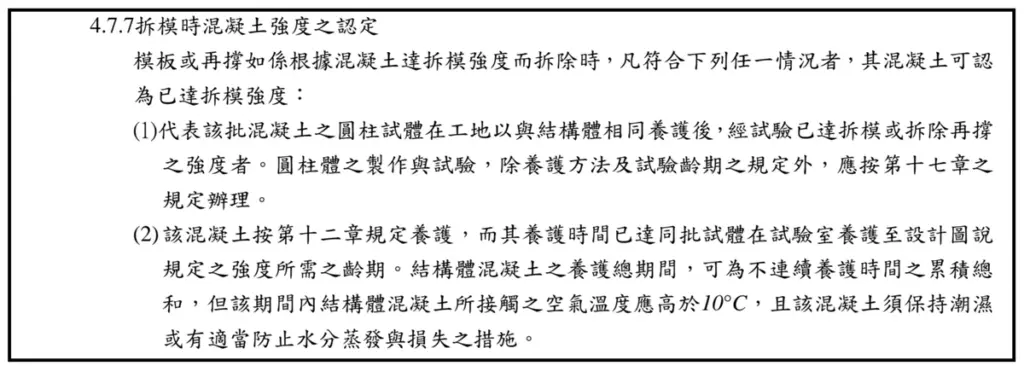

依規範第4.7.7節,可用同一批混凝土製作的圓柱試體確認是否已達拆模強度。依養護方式分為:
- 工地養護試體:試體製作後,於工地採與實際結構體相同的方式養護。試驗結果達到規定的拆模強度,即可認定現場混凝土強度已達標。
- 依養護齡期判定:試體取自工地澆置的同一批混凝土,製作後於試驗室養護。先由試驗結果確認同批混凝土達到規定強度所需的養護時間。若現場結構體也已依規範養護相同時間,且養護期間空氣溫度高於10°C,並保持濕潤或採取防止水分散失的措施,即可認定現場混凝土已達拆模強度。
梁板底模與支撐拆除前,至少應確認:
- 已符合規範最少拆模時間,或有資料證明混凝土已達規定的拆模強度。
- 拆除支撐前,應確認梁板已有足夠強度承受自身重量;若拆模後還有人員作業、材料堆置或機具使用,也應將這些施工載重一併納入檢核。
- 拆除依拆模計畫執行,且已經監造者核可。

三、模板拆除時間常見的錯誤判斷
1. 未確認材料與養護條件,直接套用表列天數
規範的最少拆模時間有特定適用條件,不能只看混凝土澆置後經過幾天。水泥種類、飛灰或爐石等摻料、氣溫及養護方式,都會影響早期強度發展。
拆模前應先確認混凝土材料與養護條件是否符合時間表的適用範圍;不符合時,應以工地養護試體或其他經監造者認可的資料確認混凝土已達所需拆模強度。
2. 側模與底模同時間拆模
規範所列的12小時,適用於不承受混凝土重量,且未承接其他模板傳遞載重的柱、牆及梁側模。在符合表列材料條件下,12小時仍只是最少拆模時間,拆除時不得使混凝土結構或表面受損。
梁板底模與支撐須承受構件重量,拆除後梁板即須開始承受自身重量及施工載重,因此不能沿用側模的12小時規定。拆除前應依規範確認最少拆模時間或所需拆模強度,並檢查拆模後載重,經監造者核可後才能執行。
3. 強度達70%就拆模
工地養護試體達到設計混凝土強度的70%,是規範解說中梁板支撐拆除的通常原則,並不代表所有構件都能直接拆模。
大跨距樓板、懸臂構件、深梁,或拆模後仍須承受施工載重的區域,可能需要更高的混凝土強度。拆模前仍應依構件跨距、受力情形及施工階段載重進行判斷,並經監造者核可。
4. 未將拆模後的材料堆置納入檢核
梁板底模與支撐拆除後,樓板除了自身重量,還可能承受鋼筋、模板、支撐材料及施工機具等載重。若材料集中堆放,局部載重可能超出原拆模判斷所採用的條件。
拆模前應確認後續作業內容、材料重量及預定堆置位置。需要堆放大量材料時,應先檢討樓板在當時混凝土強度下的承載能力,必要時調整堆置方式或保留支撐。
結語|混凝土模板拆模前的必要確認
模板拆除前,應先確認模板是否承受構材重量。柱、牆及不承重梁側模達到規範最少拆模時間後,仍須確認拆除不會損傷混凝土;梁底模、樓板底模及其支撐,則須確認混凝土已達所需拆模強度,並能承受拆模後的構件自重與施工載重。
規範所列的最少拆模時間有其材料與環境適用條件,實際拆模仍應配合混凝土強度資料,檢查構件跨距、養護狀況、施工載重及拆除順序,並經監造者核可後執行。
大跨距樓板、厚板、懸臂構件或施工載重較大的區域,拆除支撐後可能產生較大的應力與變形,宜依實際施工條件進行結構檢討,再決定拆模時間。
若工程涉及大跨距樓板、懸臂構件或特殊施工載重,需要進一步確認拆模強度及施工階段受力,歡迎聯絡小潔技師,依實際工程條件進行評估。
